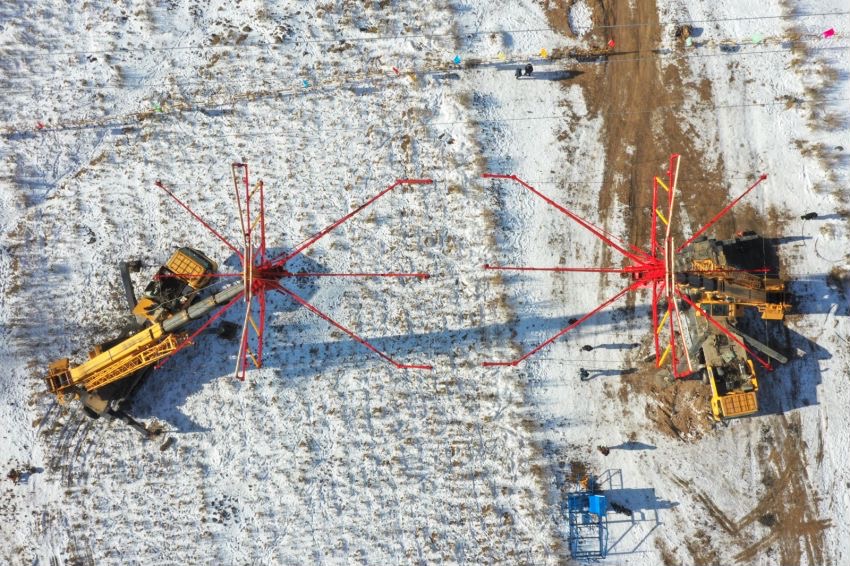

草原全媒:新技术助跑新基建 带电跨越作业效率更高时间:2023-11-09 11月7日早8时,在察右后旗恒义隆5万千瓦分散式风电项目建设现场,乌兰察布供电公司工作人员正在专心致志进行遥控操作,只见两个巨型红色封网平台在空中徐徐展开,工作人员多点观测,默契配合操作,不断调整起重机吊臂,最终将移动式扇形跨越架精确覆盖在110千伏玉商线上方,一场紧张有序的带电跨越作业正式开展。这是集团公司首次采用移动式伞形跨越架技术进行线路跨越不停电作业。 察右后旗恒义隆5万千瓦分散式风电项目位于察右后旗大六号镇境内,是乌兰察布市的重点新能源项目之一,项目拟建设容量为50兆瓦,新建架空线路起于杭宁达莱 220千伏变电站,止于恒义隆 110千伏风电场,总路径长16.925千米。该项目属于100%山地地形,加之近日天气骤变,气温下降且伴有大雪天气,施工难度明显增大。 为确保架线施工期间电网安全可靠运行,乌兰察布供电公司及早进行场地勘察,为解决传统输电线路跨越架准备作业工期长、占地大、高度受限、经济性和灵活性差以及安全风险高、现场安全管控难度大等诸多问题,经多专业商讨研究,该公司决定使用移动式扇形跨越架进行跨越作业。 据了解,移动式伞形跨越架基于雨伞原理,利用汽车式起重机和跨越架结构中的电动回转支撑,将桁架组件展开成一个坚固的骨架系统,实现跨越架的全方位移动,可以精确遮盖保护被跨越目标物,避免了传统跨越架封网作业的复杂性。 此次作业开展前期,该供电公司积极与设备制造厂家沟通学习,编制使用指导手册并组织应用培训和演练,确保现场作业人员能够正确、规范地操作。此外,该公司工程建设部工作人员严格审核施工三措,并针对此次跨越点特殊情况和危险点,制定了详细的预控措施和安全措施。 “移动式伞形跨越架的灵活、便捷,大幅提升了跨越架作业高度、适应性和工作效率,这次跨越仅用了近7个小时,为我们整整缩短了近48小时工期!”项目负责人表示,移动式伞形跨越架架设和撤离均可快速完成,极大地缩短了风险作业的时间,有效提高效率及保障安全,持续为电网建设注入新活力,也为地区清洁能源并网工程再添新动能。(李丽娟 于波 安建勇) |
