国网奎屯供电公司首次使用移动式伞型跨越架开展电网跨越作业

时间:2024-04-19     作者:国网奎屯供电公司【转载】

4月18日,乌苏牧场-向阳110千伏新建线路工程69#-73#放线段顺利展开跨越施工,为高效完成本次跨越工作,首次引进应用移动式伞型跨越架。期间,国网奎屯供电公司总经理、党委副书记陈进,党委书记、副总经理丁赞成前往现场检查指导工作。


牧场-向阳110千伏线路工程,路径全长22.8千米,2023年6月开工建设,计划2024年6月竣工投产。新建架空线路起于110千伏牧场变,止于110千伏向阳变,全线共计74基铁塔。目前乌苏南部山区仅有1座110千伏牧场变电站,仅110千伏墩牧线单电源供电,本工程建设将解决区域内水电送出受限的问题,同时大幅提高乌苏南部山区供电可靠性。

本工程69#-73#放线段全长1281米,共计跨越8条输电线路,铁塔采用“耐-直-直-直-耐”跨越方式,69#-70#跨越10千伏旗聚线、10千伏旗棉一线,70#-71#依次跨越35千伏百德线、110千伏百坊线、10千伏向哈线、10千伏向棉线、10千伏百东线、35千伏晶百光一线以及园区公路一处、通信线路一处。线路交叉跨越多,停电时间短、风险等级高、施工难度大。


为确保架线施工期间现场安全稳定形势,公司建设部、项目管理中心组织各参建单位及运维单位提前开展现场勘察,为解决传统输电线路跨越架准备作业工期长、占地大、高度受限、灵活性差等诸多问题,经过多专业商讨研究,结合公司推行机械化施工的发展方向,针对此次跨越段的特殊情况和安全要求,探求技术创新、装备升级,打破常规附加横担等封网方式,首次在跨越施工中引进移动式伞型跨越架。

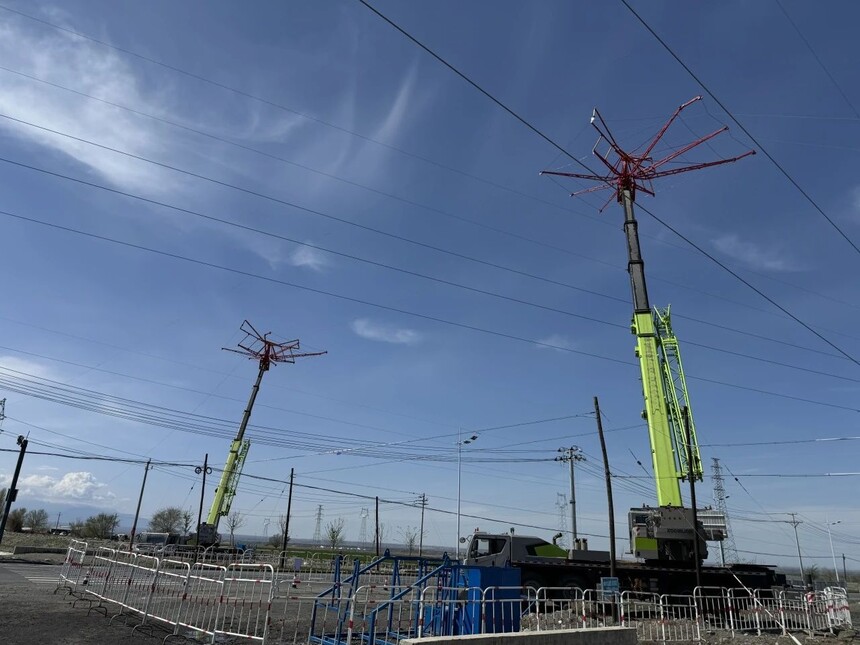

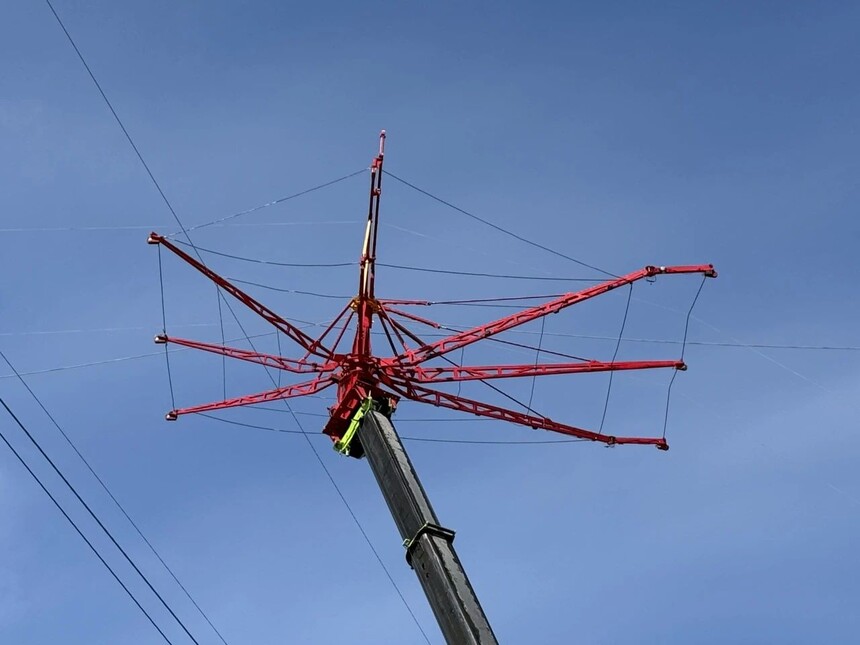

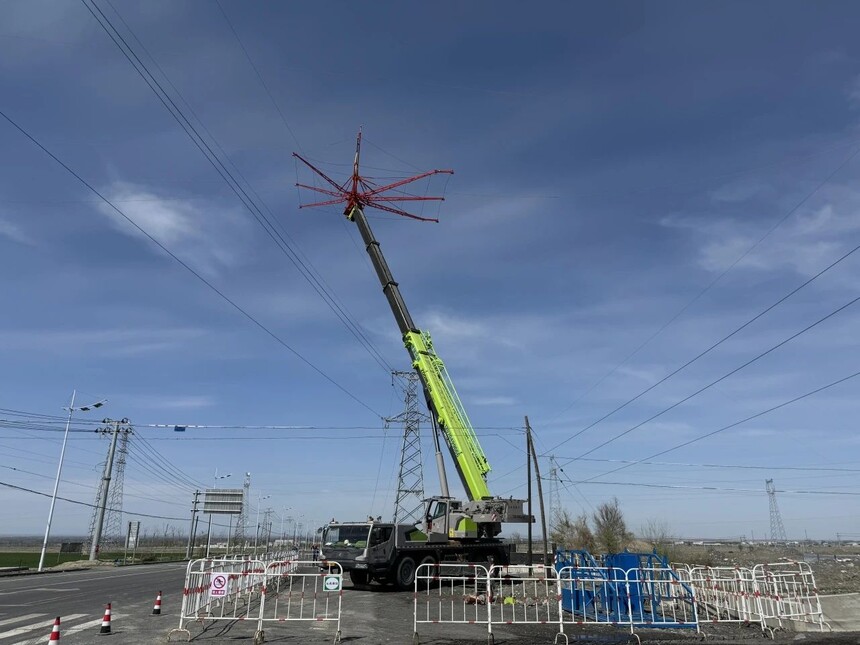

据了解,移动式跨越架基于雨伞伸缩原理,通过动力系统展开伞状骨架结构,利用绳索与伞状骨架结构形成跨越架封网平台,安装于吊车吊臂上,送至被跨越线路上方,对其实现快速无接触覆盖保护。


此次作业开展前期,业主项目部积极与设备厂家、地州单位沟通学习,组织施工班组开展应用培训和设备调试,确保能够高效应用于现场跨越。此外,建设部、项目管理中心组织各单位严格审查“四措一案”,前置开展作业现场双风险辨识,并针对此次跨越点特殊情况和危险点,制定了详细的预控措施和安全措施。

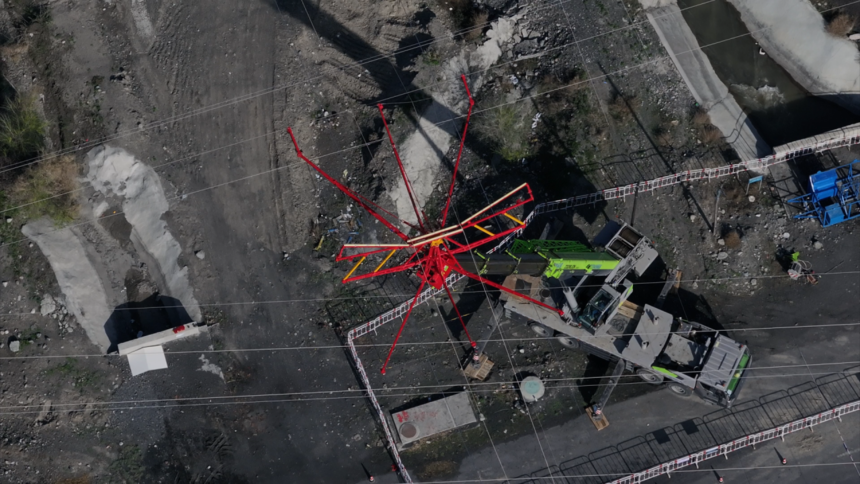

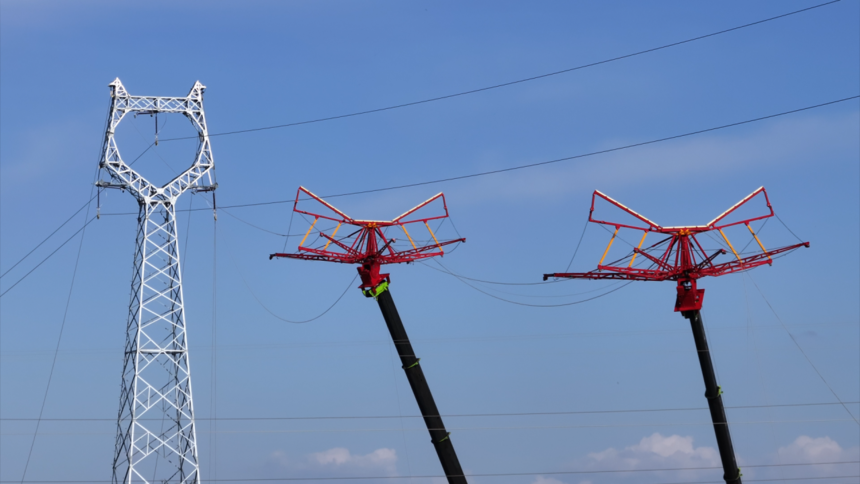

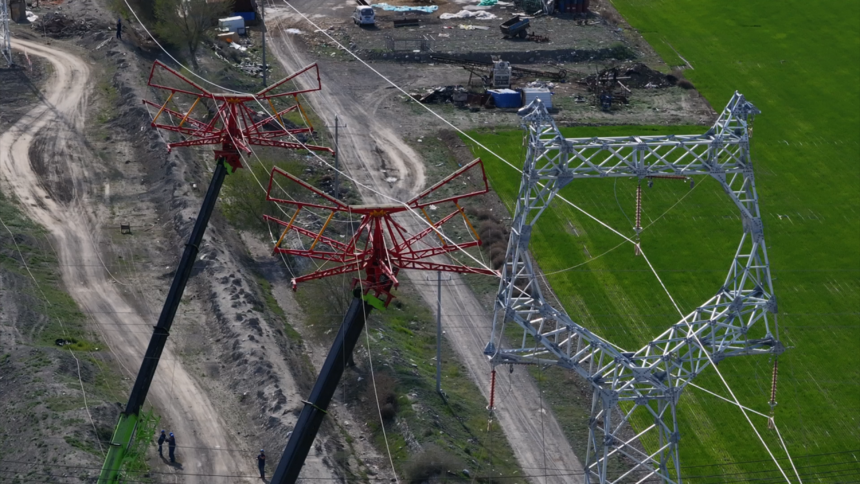

通过前期业主项目部组织现场勘察,相关参建人员与移动式伞型跨越架已提前通过精确的测量和计算,确定了吊车的站位,收到被跨线路停电指令后,操作人员通过遥控装置沉稳操作,红色封网平台徐徐展开,在多点观测人员的配合下,封网平台在吊车吊臂的伸展和调整中,两台伞型跨越架精确覆盖在110千伏百坊线、35千伏晶百光一线上方,为本次跨越施工提供了可靠、高效的安全保障。

“移动式伞型跨越架的灵活、便捷,相较于传统的封网方式,极大提供了跨越施工的效率,也拓宽了我们今后对跨越施工的技术思路。”业主项目经理张忠琦说。


移动式伞型跨越架的使用,相较于传统作业方式封网时间缩短了近12个小时,有效提高施工效率,为顺利完成本次69#-73#放线段跨越施工提供了坚实的安全保障。

下一步,公司将继续全力以赴高质量、高效率开展电网建设任务,精益求精、严格务实、勇于创新,充分发挥建管龙头作用,扎实推进工程建设各项任务,继续发扬“三个不相信”和电网铁军精神,共同建设精品工程。

关注公众号

手机网站

集团概况

业务领域

新闻中心

联系我们

商务中心:武汉市东湖高新区光谷大

                303号光谷芯中心C3-01栋

服务热线:0716-8352666

联系电话:130-3533-8888

公司邮箱:yzkj168@vip.sohu.com

生产基地:荆州开发区北京东路68号

  • 电话直呼

    • 0716-8352666
    • 0716-8352668
    • 13035338888
  • 聚元集团

seo seo
