“安全+效率”全都要!移动式伞形跨越架在220千伏建陶送变电工程应用时间:2025-11-13 近日,在玉林220千伏建陶送变电工程作业现场公司应用“移动式伞形跨越架”开展线路封网跨越作业这也是广西电网辖区内首次使用该装备并取得圆满成功

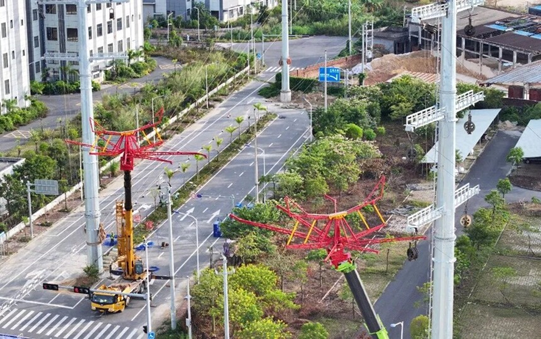

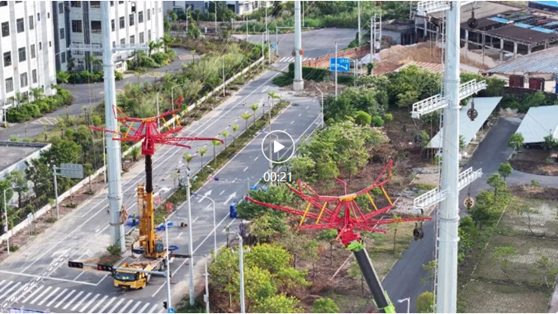

随着施工指令发出,只见2只重型机械臂启动,驱动着“钢铁巨伞”缓缓撑开。

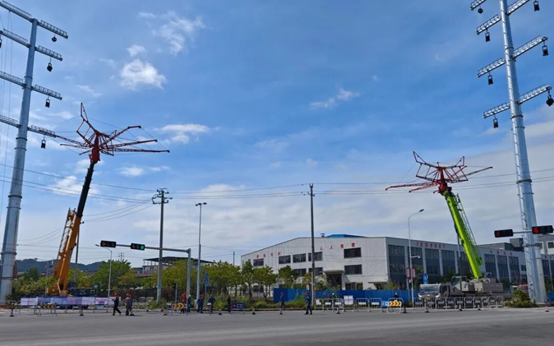

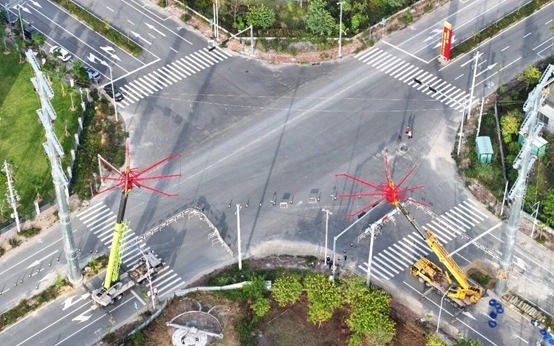

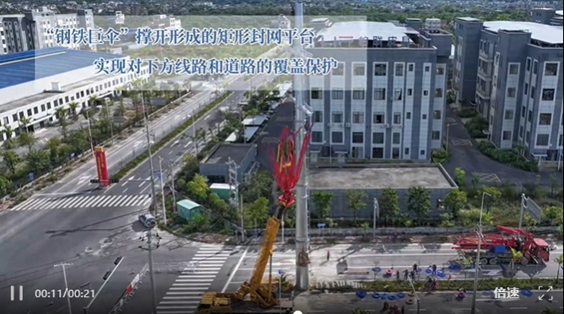

“伞骨”桁架和钢索形成矩形封网平台对下方线路和道路覆盖保护
施工要求高、难度大 难点1:作业点跨越情况复杂 此次作业的线路为工程π接段10号至11号区间,涉及跨越作业的点位有4处,且临近带电线路和交通要道。 难点2:传统方法准备工作周期长 如采用以往传统的作业方式,需要人工提前搭设跨越架,并进行封路作业,准备周期长、占地面积大、安全风险较高。 而该新型装备的应用有力推动了线路跨越作业“施工效率”和“安全管控”的双提升 安全保障方面

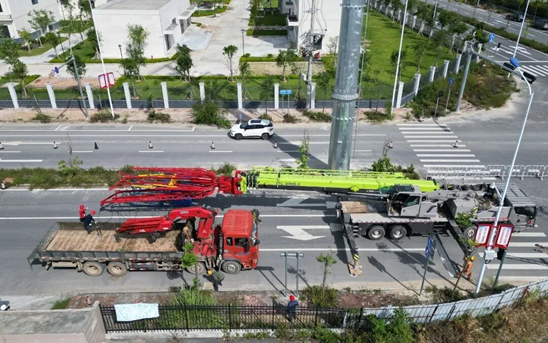

此次施工采用移动式伞形跨越架代替传统跨越架,作业人员在地面就可远程操控跨越架就位,减少高空作业和近电作业的带来的风险;
施工效率方面
以往人力搭设跨越架周期为2至7天,而该新型装置整体安装就位及拆卸撤离全过程仅需1小时左右,大大提升了施工效率。“我们现场仅用2.5小时便完成两台装备的组装及封网工作”,新设备组织推广负责人王一名表示。
此次新型装备的使用是该工程响应南方电网公司工作部署、推进机械化施工的有力一步。下一阶段,我们将用好此次新装备现场实践经验,结合新型履带式组塔装置、弧垂检测机器人等机械化设备应用经验,进一步推动机械化装备在电网建设中的应用,在提质增效的同时切实守牢安全防线,助力电网建设高质量发展。
